H043照明公司数字化升级成效报告
报告出具:[企诚软件实施部]
日期: [2025年08月28日]
一、 项目概述与背景
1.1 项目背景
H043照明公司是一家专注于LED平板灯为主的研发、生产与销售的专业制造企业。公司位于中国家电之都——广东省中山市,凭借其地理位置优势、成熟的产业链和多年的制造经验,在灯饰行业树立了良好的声誉。H043照明公司作为国内知名的照明灯饰企业,随着业务规模不断扩大,传统管理模式面临诸多挑战:
信息孤岛严重: 销售、生产、仓库、财务等部门数据不互通,决策依赖手工报表,效率低且易出错。
生产过程黑盒: 无法实时掌握生产进度、设备状态和质量情况,订单交付延期频发。
库存管理粗放: 原材料、半成品、成品库存准确率低,导致库存积压与短缺并存,资金占用高。
1.2 项目目标
为应对以上挑战,公司于2025年4月底启动了以ERP为核心,集成MES(制造执行系统)、WMS(仓库管理系统)、 SRM(供应商关系管理)的数字化升级项目,旨在实现:
生产透明化: 构建数字化车间,实现生产进度、设备效率、产品质量实时监控。
库存精准化: 实现库存数据动态更新、精准定位、智能预警,降低库存成本。
供应链协同化: 构建供应商协同平台,提升采购效率、来料质量和供应商协作水平。
品质追溯:实现检验任务自动流转、不合格品流程化处理及深度追溯。
决策数据化: 打通全业务流程数据,为管理层提供精准、及时的决策支持。
二、各模块成效详述
2.1 MES模块成效:打造透明化、数字化车间
评估维度:2.1.1生产进度管理
升级前状况:依靠班组手动填写报表,次日才能汇总进度,经常延误。
升级后成效:实时可视化监控: 电子看板实时显示计划、完成、差异数据,进度一目了然。

量化对比 :订单进度查询时间从半小时缩短至<1分钟。订单准时交付率从75% 提升至92%。
2.1.2物料齐套性
升级前状况: 生产线缺料停线频发,物料员奔波于仓库和车间。

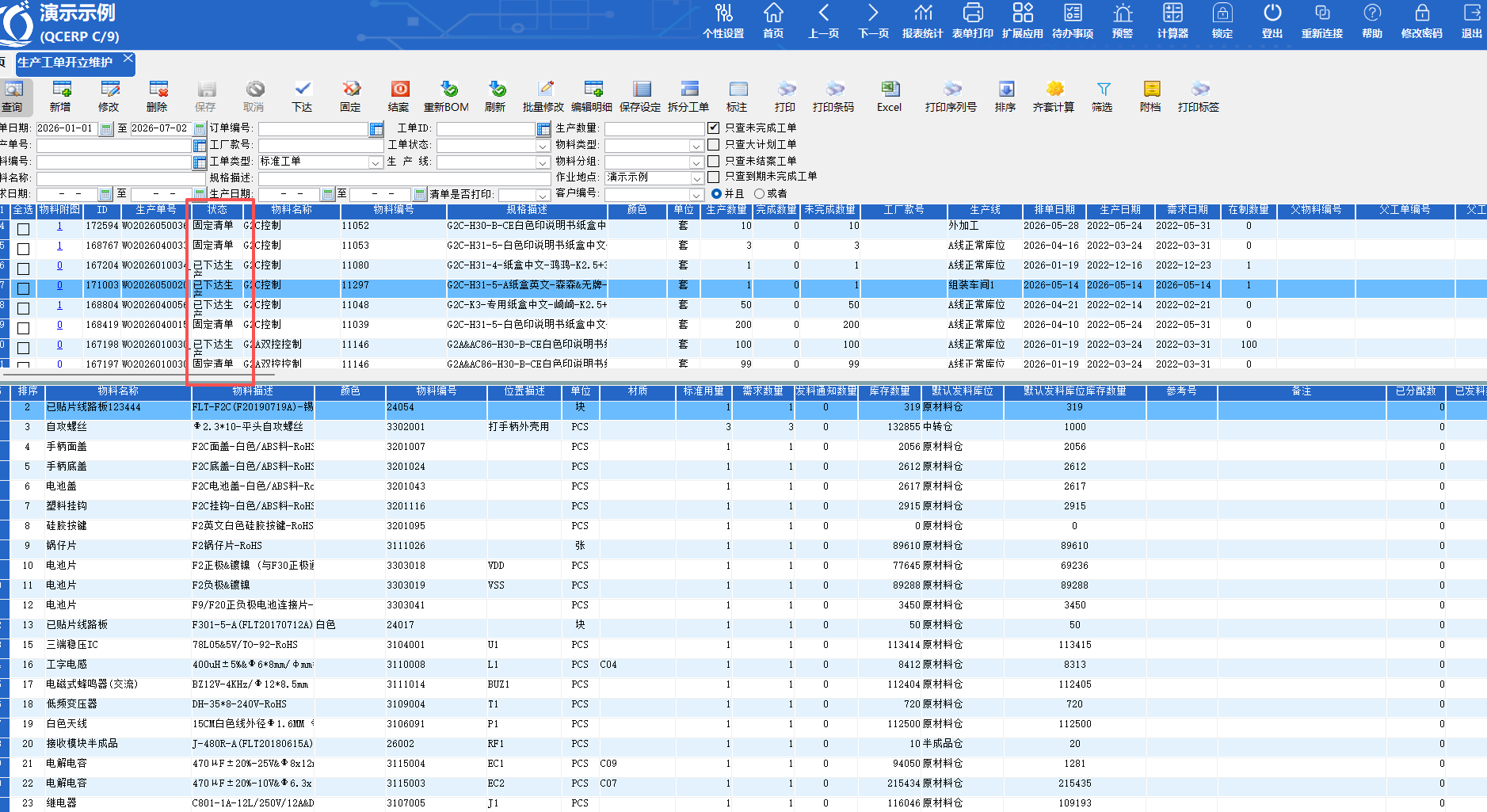

升级后成效:工单料单条码化: 开工前扫描工单,系统自动校验物料是否齐套,缺料提前预警。
量化对比:因物料短缺导致的停线时间减少30%。

2.1.3工单入库扫描
升级前状况:完工产品一天多次累计单据到PC端手工录入,入库时间延迟,手工录易出错。

升级后成效:生产完工时使用PDA机器扫描备料清单入库,即生成外箱标签随货品进入到仓库,扫描库位完成成品定位。

量化对比:成品入库及时,进度透明,成品地图定位,即时率提升80%。

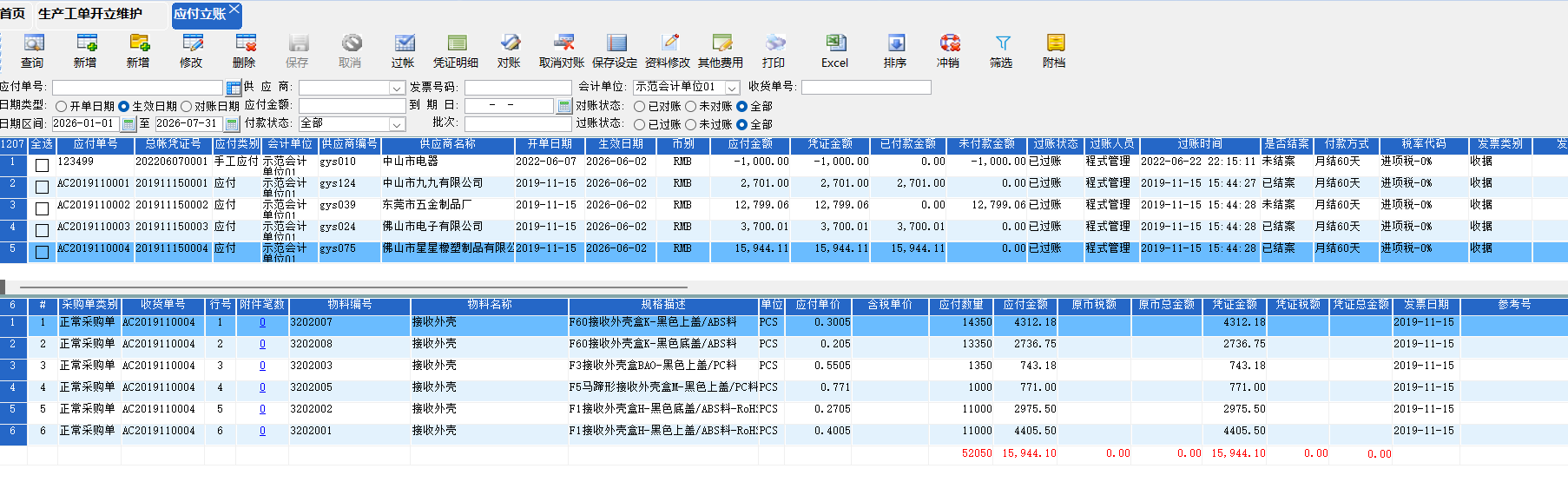

2.1.4:工单执行与调度
升级前状况:生产进度靠班长汇报,计划员跑车间查看,信息滞后。
升级后成效:电子工单直达产线终端,工人扫码报工,实时呈现计划达成率、产线状态。

结果:实时监控全局生产进度,调度效率提升50%。
2.2 WMS模块成效:实现库存精准与高效物流

评估维度:2.2.1库存准确率

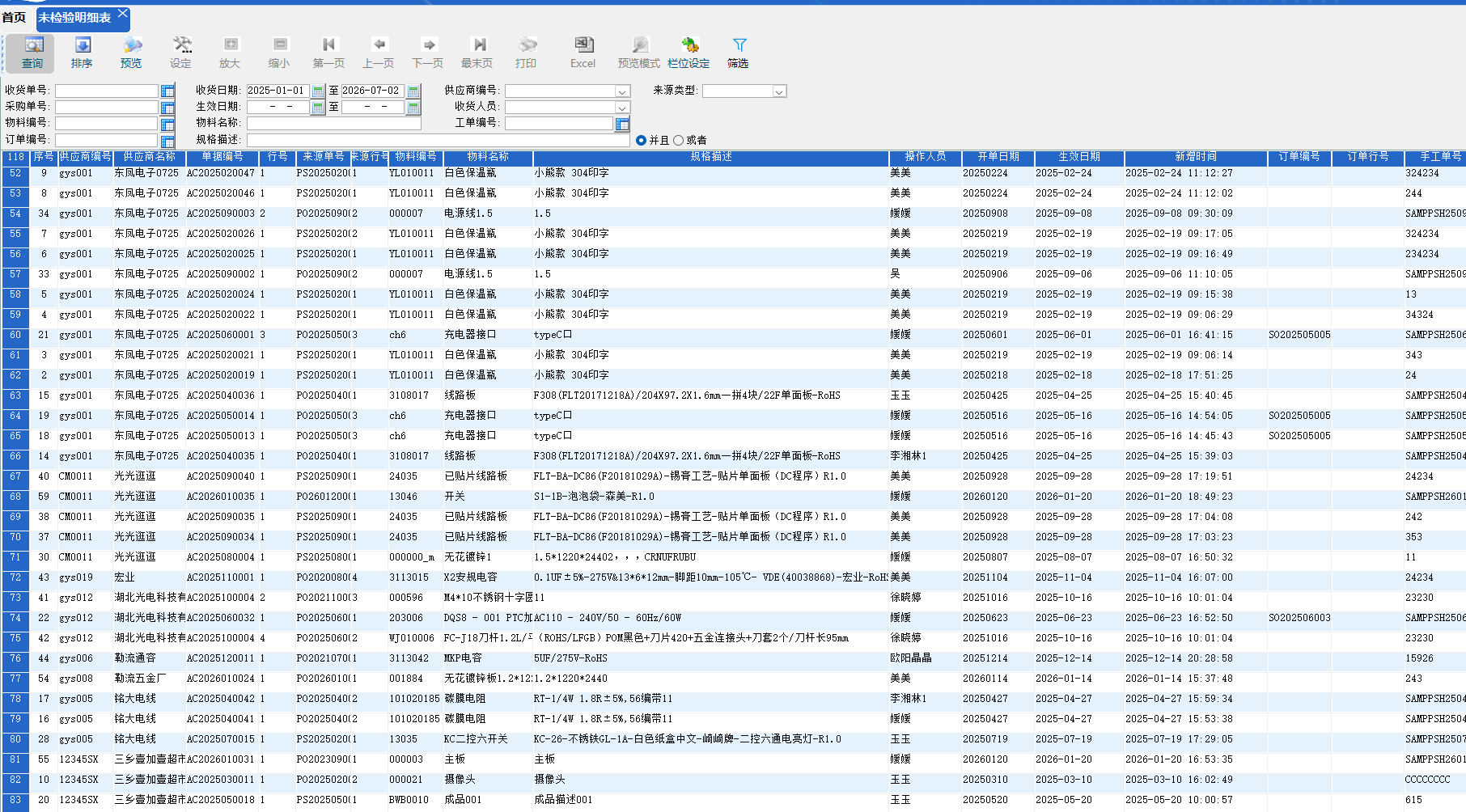

升级前状况:依赖定期人工盘点,账实不符率高,差异查找困难。

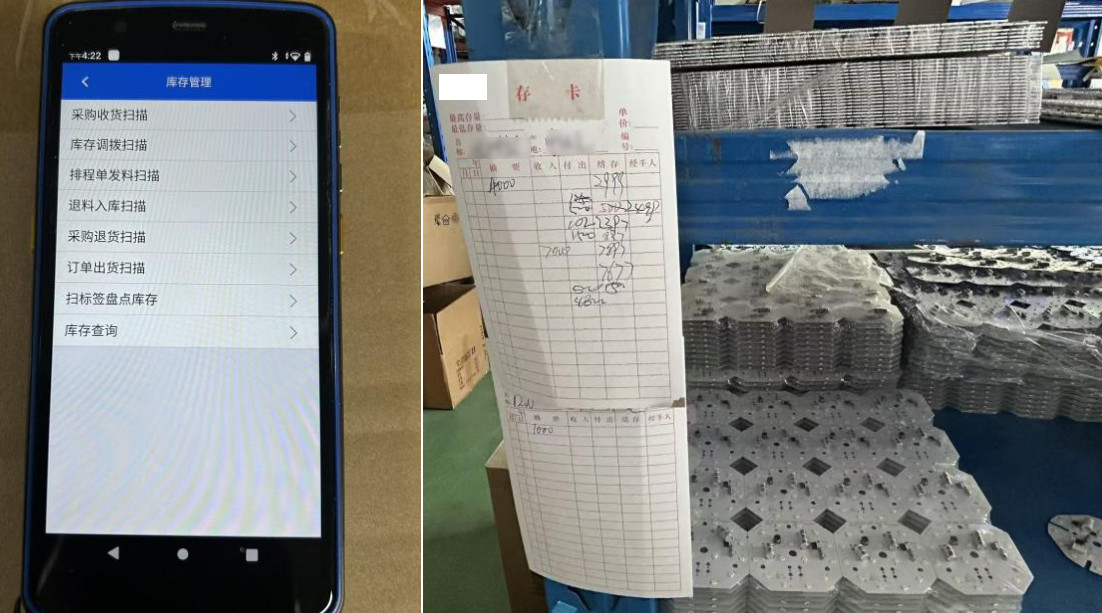

升级后成效:动态库存更新,任何入库、出库、调拨操作通过PDA扫描,数据实时同步,准确率极高。

量化对比:库存准确率从85% 提升至99%以上。
2.2.2出入库效率
升级前状况:手工记账、找货耗时长,高峰期仓库拥堵。

升级后成效:智能化作业指导: PDA指引库位,推荐上架/拣货路径,减少人员走动和思考。
时间量化对比:出入库效率提升40%,平均每单耗时从30分钟降至18分钟。
2.2.3库位管理与利用率。

升级前状况:货物随意堆放,空间利用不均,找货全靠老员工经验。
升级后成效:精细化库位管理: 系统定义库区、库位,实现一物一位,系统智能推荐最优库位。
量化对比:仓库空间利用率提升20%。新员工经过简单培训即可快速上岗。
2.2.4追溯与先进先出
升级前状况:难以严格做到先进先出,存在产品过期风险。
升级后成效:条码批次管理: 系统可要求按批次号进行拣货,完美实现先进先出(FIFO)。
量化对比:因物料存放过久导致的损耗成本下降60%。
2.2.5:成品管理与发货
升级前状况:成品入库后难以找到,发货时容易发错型号或数量。

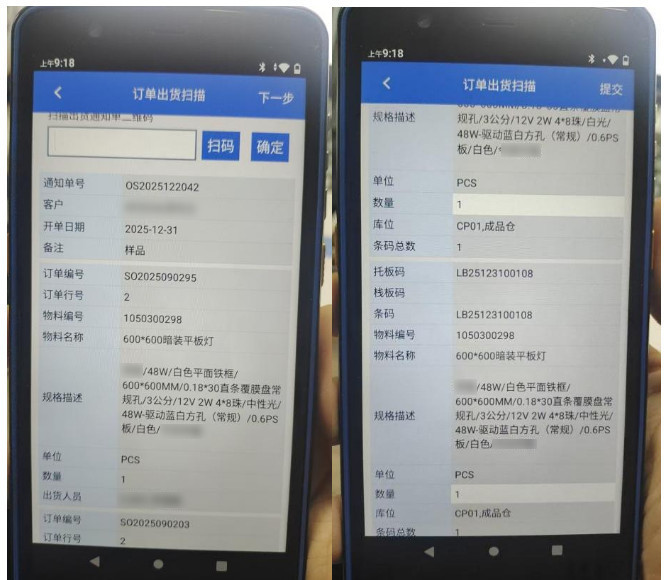

升级后成效:生产下线扫码入库,库位精准管理。发货时,按出货通知单执行,扫描出库条码与订单核对,不一致无法出库。

结果:成品与SN关联,精准追踪流向。
2.3 SRM模块成效:构建高效协同的供应链体系
评估维度:2.3.1采购流程效率

升级前状况:线下审批流转慢,采购订单、送货单、发票信息需多次重复录入,拍照或者传真,易出错。
升级后成效:流程线上化、自动化,支持附档, 从采购申请、审批、订单生成、生成连接传送到供应商,全程在线化,无纸化。
2.3.2供应商协同
升级前状况:供应商无法实时看到订单需求、交货要求、库存状况,只能被动等待和电话沟通。
升级后成效:供应商平台自助可在线接收订单、确认交期、打印标签、提交送货单和品质报告等附档,实现信息透明共享。
量化对比:采购员用于跟进订单、核对送货单的沟通时间减少70%。因信息不对称导致的交货延误减少50%。

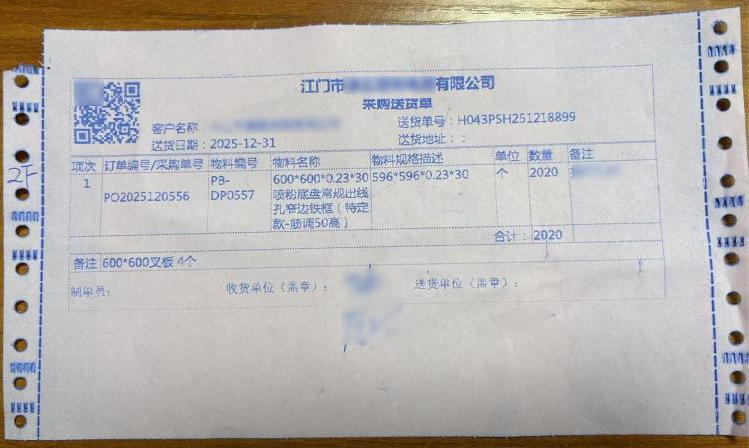

2.3.3送货与条码规范
升级前状况:送货单参差不齐,无条码或格式不一,物料与送货单一一核对费时费力;
升级后成效:要求供应商按标准打印带条码的送货单,WMS收货时扫码即可生成预收货单。
量化对比:供应商送货上门即时扫描入库,入库时间即时且收货时间比原缩短80%。
2.3.4战略寻源与成本
升级前状况:询报价过程混乱,历史价格数据查询不便,难以进行有效的比价和成本分析。
升级后成效:招投标与询比价管理: 线上发起询价,供应商在线报价,系统自动比价分析,历史价格一目了然。
量化对比:新物料寻源周期缩短30%。通过更高效的比价和谈判,年均采购成本下降2%。
2.3.5同步对账
升级前状况:与供应商有多种结账方式,财务人员需要手工做表格记录,对账周期久,效率低。
升级后成效:财务人员在ERP系统根据补贴结账方式将确认好的应付单据推送至,供应商确认后附上对账发票,双方同步线上确认,记录可查。
量化对比:源头数据可追踪,历史记录一目了然。
2.4 QMS(质量管理系统)
评估维度2.4.1:来料检验
升级前状况:待检品无标识,检验员找不到标准,结果纸质记录,统计难。
升级后成效:WMS收货触发IQC任务,PAD结果录入系统,自动生成报表。
结果:检验效率提升30%,标准统一,数据实时可查。
