2022年7月1日
上午启动会议
下午工厂调研和讨论物料资料。
计划直接导出现有的物料资料,沿用目前的资料。导出现有的BOM表,直接导入系统
7月2日
工程部把所有的物料资料整理导出,
7月3日-8日
工程部开始导出BOM
7月9日
安装服务器
7月10日
开始整理客户给的物料资料,并导入系统。
2022年7月11日项目进度汇报

ERP项目报告(2)
报告内容(一):项目进展
1、服务器已经安装完成
2、工程部已把物料资料和BOM资料发给企诚

3、物料资料导入系统情况,总共接收到3043笔资料,导入3036笔,差异7笔
4、导入数量不同内容分析:

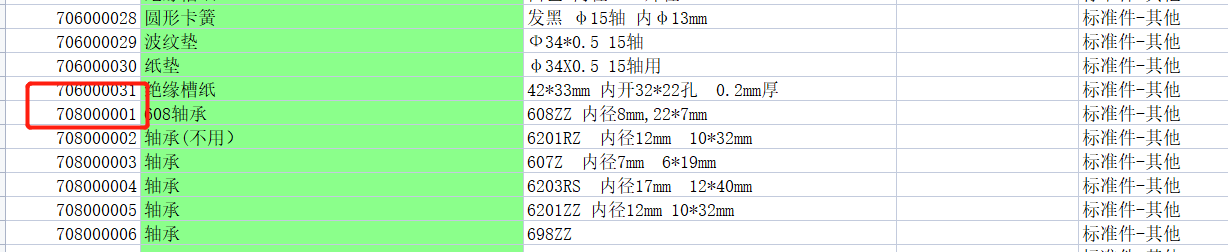

4.1、其中标准件-其他由于物料编号前缀不一致导致数据不同,同一个分组有706开头的也有708开头的

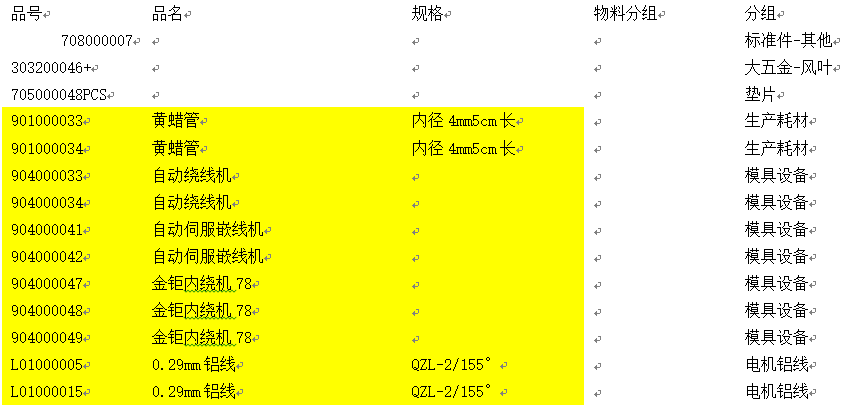

4.2、发现一物多码和空白资料
5、物料资料不够规范,多个关键词之间用空格区分,多一个空格和少一个空格效果不一样,无法识别是否重复。使用符号不够规范,例如乘号一下用*一下子又用X,物料单位也不够规范,例如PCS、Pcs,PCs,pcs,大小写混用。资料的不规范很容易让使用者搜索资料不方便甚至误解。

6、导入库位
报告内容(二):本周工作重点
1、公司的网络需要由光猫拨号改成路由器拨号
2、整理BOM资料并导入系统
3、整理客户资料,供应商资料,采购定价,销售订单,并导入系统
4、收集操作员的电话、名字、职位,先帮大家开账号和权限
7月12日-17日
导入BOM和检查bom资料
7月18日
工程部培训、管理人员培训。以及实操
培训部门:工程部
培训时间:2022年3月14日星期一
培训人员:梁凤
培训内容:
1、 账号密码修改
2、 单位维护以及单位转换
3、 新增库位
4、 物料分组维护
5、 物料资料新增以及维护,新增的三种方法(新增、复制、导入导出),物料资料批量维护
6、 BOM表的新增以及维护,新增三种方法(新增、复制、导入导出),
7、 BOM表批量维护
8、 BOM子物料替换
9、 查询以及辅助报表
10、 查库存
11、 开费用工单去仓库领料
7月19日
业务部培训、PMC培训、业务部实操
培训部门:销售部
培训时间:2022年7月19日星期二
培训人员:梁凤、林秋凤
培训内容:
12、 账号密码修改
13、 查看物料资料、BOM表
14、 客户资料维护
15、 单价的维护,新增报价单、调价申请、销售价格清单设定、销售单价导入导入。销售参数对单价的影响
16、 新增销售人员
17、 销售开单以及维护,正常订单、客诉订单、赠品订单、样品订单、计划订单
18、 出货通知单开立
19、 销售退货开单
20、 订单的各种查询以及报表查询:销售动态查询、订单综合查询、订单异动查询、报表查询
21、 库存查询:MRP综合查询、库存实时查询、库存明细查询、库存历史交易查询
培训部门:PMC
培训时间:2022年7月19日星期二
培训人员:梁凤、林秋凤
培训内容:
22、 账号密码修改
23、 查看物料资料(主要栏位的意义)、BOM表(BOM和工单的关系)
24、 销售动态查询、订单综合查询
25、 订单转工单、MRP运算、计划单审核、生产工单、委外工单、采购申请以及对应的检查方式
26、 库存订单的新增
27、 工单的维护,修改
28、 生产线和委外生产线的维护
29、 MRP综合查询
30、 采购综合查询
31、 库存查询、综合查询、明细查询、历史查询
7月20日
采购部培训、仓库培训
培训部门:采购部
培训时间:2022年7月20日星期三
培训人员:梁凤、林秋凤
培训内容:
32、 账号密码修改
33、 查看物料资料(主要栏位的意义)、BOM表查询
34、 销售动态查询、订单综合查询
35、 供应商资料维护
36、 供应商报价、供应商调价申请、采购价格清单设定,以及相关参数
37、 采购申请逻辑
38、 采购开单-依申请,费用采购开单、采购明细维护、非计划采购开单
39、 委外工单开立维护,委外采购开单
40、 P1供应链系统
41、 采购的各种查询以及报表
42、 库存查询、历史交易查询
培训部门:仓储部
培训时间:2022年7月20日星期三
培训人员:梁凤、林秋凤
培训内容:
43、 账号密码修改
44、 查看物料资料(主要栏位的意义)、BOM表查询
45、 销售动态查询、订单综合查询
46、 采购综合查询、工单综合查询、工单分配库存(打印备料单)
47、 采购收货、委外采购收货(P/1供应链收货)
48、 采购退货、委外采购退货、仓库退货
49、 生产发料、生产退料
50、 调拨开单
51、 生产入库
52、 订单出货
53、 销售退货入库
54、 报废开单、
55、 库存生效日更改、收退货单资料维护、出退货单资料维护
56、 库存单据交单记录
57、 冲销管理
58、 盘点流程
59、 MRP综合查询、库存查询、历史交易查询、各种相关报表
7月21日
各部门大实操
7月29日
熊总到现场跟zhong总讨论收货称重的需求
app扫描收货后,要调出收货单进行称重,称重时要记录重量到收货单,如果重量差异很大的话,要显示红色提醒异常
8月1日
1、计划8月25日上线
2、上线方案:一刀切
2.1工程部把所有在制bom做完审完,把所有库存有的零件的编号都做出来
2.2上线前整理出所有在手未完成的业务订单、生产工单、采购订单、外加工单、库存数量;
2.3把这些单未完成的部分录入到系统对应的单据里面(已经发料的生产工单和委外工单要处理对应的物料清单——删除或者修改);
2.4把现有库存盘点清楚,库存数据导入到系统里面;
2.5上线后MRP运算考虑库存考虑在途
优点:理想上线状态,完全杜绝手工单,一次做完所有的事情(财务可以出8月份的报表)
缺点:在途单据比较难整理出来,特别是工单发料状况;对各个部门要求较高,很难一次性做到位;
3、工作准备:
3.1 业务和采购在20号左右大概整理好需要补录系统的单据(特别注意单号),注:此单不作为导入依据,只是要提前了解工作量和为上线时做大致的了解
3.2 截止20号前,会安排多次实操练习,各部门需要配合,特别是仓库,一定要熟练操作
8月12日
1、地磅安装
2、地磅测试:测试称重以及标签打印
3、地磅新需求
3.1、称重的时候直接打印标签,标签上要显示重量
3.2、由于同一个物料供应商的包装物不一样,经常会有皮重不一样的情况。所以不能在物料资料绑定标准的皮重,需要称重前单独选择皮重。因此需要另外开发,在ERP系统增加一个菜单来设定皮重,称重前选择皮重以及数量。
3.3、操作流程:仓库先扫供应商的送货单上的二维码收货、然后再次扫二维码选择物料进行称重以及打印标签。
3.4、净重=每次称出来的(重量-皮重)/总数量=单个重量,再比对系统默认的单重,匹配系统设定好的浮动范围,如果超过浮动范围,则收货单显示红色。
8月25日
今天进度:
1、仓库操作app收货、称重打标签,用两个单子进行操作,大家都已基本数量操作,明天继续练习
2、指导大家安装APP
3、指导财务操作标准成本
明天计划:
1、财务应收应付实操
2、车间文员实操,流程梳理
3、各个操作人员权限分析
4、仓库继续实际操作
8月26日
今天进度:
1、财务应收、应收、资金管理操作练习
2、跟财务进行C5权限交接和APP权限交接
3、车间流程梳理和练习操作
4、跟阿华对各部门运作流程进行梳理,并绘制流程
截止今天进度:
1、业务部已经把销售订单都补齐
2、采购已经把采购单补齐
3、PMC已经对新订单进行运算和跑流程,风扇的工单已经补齐,电机的需要月底才补齐
4、财务开始维护标准成本
5、仓库和车间对操作基本熟悉,需要下个月全部在系统操作时,再跟进
接下来安排:上线期初工作已做好,只等导入库存数据
1、月底盘点,9月1日把库存盘入新系统。并且停止老系统的所有操作
2、9月份开始总账培训
3、9月份财务需要整理8月份的期末,为9月份总账做准备
备注:请各部门配合工程部确认好每个配件重量的浮动(单位是KG)。
zhong总要求月底再次测试,必须完美上线,不得带伤上战场
安排用正式系统来测试,9月1日,再用26日晚上的备份来还原数据
8月27日、29日/30日
配合客户测试系统,修改程式,修改表单格式
业务、PMC、采购、仓库、财务在这几天测试了三四个销售订单,跑流程三四遍,包括APP收货、过磅
9月1日正式上线
今天进度:
1、协助仓库电脑发料以及app发料,目前已完成
2、财务对账单修改
3、其他表单打印格式导入和微调
4、讨论仓库精细化管理,计划用库位来操作,预计月中等大家操作熟悉了,再试行
明天计划:
1、继续协助仓库操作系统
导入各种表单打印格式
9月2日
今天进度:
1、仓库继续发料,按通知单发料,费用工单发料
2、仓库收货、过磅、打印标签
3、修改供应商对账单、费用工单打印格式、销售订单打印等等格式
4、工单需要打印标签,标签贴在成品的板上,需要可以扫码查库存和调拨。
5、P1已把含税单价和金额显示出来
6、采购要求在报表上都加上含税单价和金额,已安排
7、明天计划:
1、仓库继续收货、发料
2、继续修改表单格式和开发新需求(报表和工单标签)
计划13或者14号总账培训
9月7日
经过多次上线前多次测试,以及上线后的操作,截止7日客户可以独立正常的完成作业
9月13日
总账培训
培训部门:财务部
培训时间:2022年9月13日星期二
培训人员:韦连晓
培训内容:
1、 财务参数设定
2、 会计科目设定
3、 产品线设定
4、 物料分组对照产品线
5、 实际成本管理
6、 固定资产管理
7、 总账结账流程操作
8、 报表分析
9、 问题检查
要求采购尽快配合完善好标准单价,标准成本,采购说明天上午提供数据
总账数据切换时,主要考虑库存价值问题,只用目前的标准单价还是用老系统的实际单价作为期初单价,这个待客户确认
2022年9月16日
到现场参加会议,并出具项目阶段性报告
报告内容(一):参与培训部门
工程部、销售部、PMC、采购、仓库、车间、财务
报告内容(二):部门报告
1、工程部:工程部样板领料,有物料编号的,就费用工单领料。没有物料编号的,如果收钱的,就用费用采购单,如果不收钱,走系统外。
2、业务部:样板订单,如果是不用仓库库存的,就用样品订单,如果用仓库库存的,就用赠品订单。
3、计划部:无
4、采购部:无
5、仓库:生产入库用app入库,app调拨入库,费用采购单退货问题。
6、生产部:退料后,需要重新开领料单
7、财务部:还有631个物料没有成本单价,影响库存价值,首先处理有库存的物料的单价(采购协助处理)。已操作的应收应付暂时没发现问题,未操作的资金收支、总账还没有操作到,暂时没有发现问题。
报告内容(三):待处理问题
1、仓库二维码、条形码必须要做起来,下周六前尽快完成库位的新增,标签打印,库位标签打印,app调拨入库。
2、财务原本计划15号给期初数据,现在说要晚几天,所以希望下周也要把期初处理好
3、仓库提出新需求,希望发料的时候,可以新增多笔库位明细(需要回去跟技术讨论出方案)
4、车间提出新需求,预警提示显示已开通知单,但是库存数量不足的(需要回去跟技术讨论出方案)
9月19日
开发库位标签打印功能,并更新客户使用,库位标签打印出来后,可以扫描调拨
9月25日
开始正式用APP调库,收货时,进入默认库位,然后通过调拨,先扫描物料标签,然后再扫描库存即可调拨
10月7日
陆陆续续开发一些新需求,例如库存实时查询增加默认库位,盘点增加默认库位,备料单打印增加库位,通知单欠料表等等
10月26日
期初结转完成
10月31日
阿华重新做了库位吊牌
11月2日
APP查库存和APP查库位库存的功能已开发,并更新给客户使用
11月3日
修改发料通知欠料表,改成合并的,不显示明细
11月10日
开始协助出9月份报表
11月12日
发料通知单增加编辑明细的功能
2022年12月9日
协助出10月份财报
